(1)省管水运项目。
——湘江永州至衡阳三级航道建设三期工程。省发改委于 5 月 7 日组织召开项目工可审查会议,工可报告已完成修改;6 月 23 日,我厅与自然资源部对接明确该项目可作为国家重大项目报自然资源部审批用地预审,目前,项目生态保护红线不可避让论证报告已编制完成,省自然资源厅于 7 月27 日组织现场踏勘,计划 8 月初召开审查会议。
——沅水洪江至辰溪航道建设工程。该项目已于 7 月 27日开工建设。
——沅水金紫至洪江四级航道建设工程。工可已通过厅内审会审查,正在开展用地预审及选址、环评等专项报告编制工作,力争年底批复工可;初步设计文件正加紧编制。
——湘江长沙至城陵矶一级航道建设工程(含长沙枢纽三线船闸)。项目工可报告已编制完成,预计 8 月可提交厅内审会审查;环评及相关专项报告已完成招标;已启动勘察设计招标工作。
——沅水桃源枢纽二线船闸建设工程、资水益阳至芦林潭二级航道建设工程、澧资航道白沙至甘溪港三级航道建设工程。三个项目工可报告已基本编制完成,已召开工可报告专家技术咨询会议确定方案,预计 8 月可提交厅内审查;已启动用地预审及选址等专项报告招标工作。
——舞水怀化二水厂至黔城段四级航道工程。工可招标已完成,正在开展工可报告编制工作。
——沅水鱼潭航电枢纽工程、资水益阳(桃花江)航电枢纽工程。两个项目已启动工可报告招标文件编制工作,预计 8 月初招标挂网。
——湘桂运河专项研究。报告已基本编制完成,并于 6月底完成第三方咨询工作,于 7 月 1 日完成成果专家审查,计划 8 月初报部验收。
(2)“一市一港”市州港口总体规划编制。

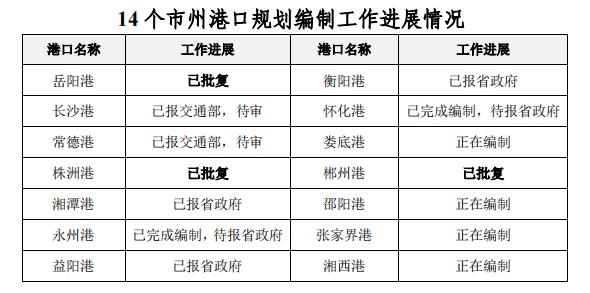

各市州港口总体规划编制工作进度情况如下:
